山梨県北杜市「上手の家」の施工実績
建築中物件PROJECT
建築中物件山梨県北杜市「上手の家」
-
2024.10.1

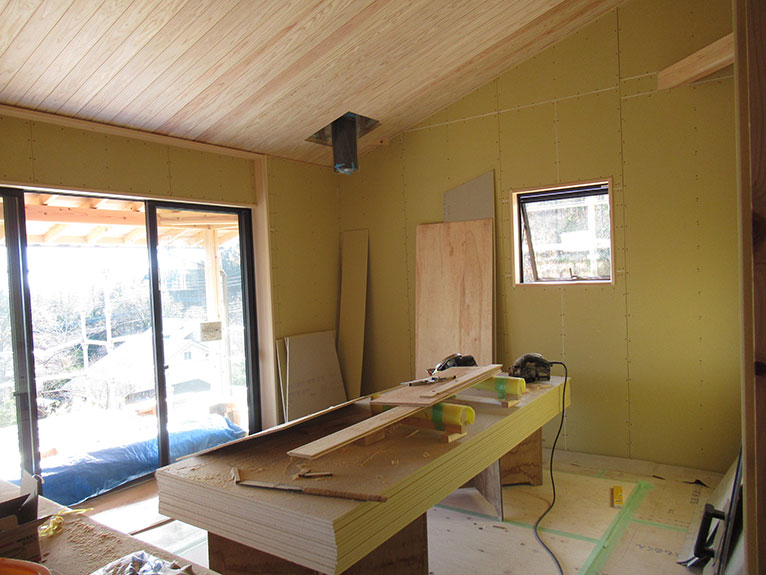

内部の筋交いや金物など取付終了です。
間取りも見えてくるようになりました。
奥に見えているのは今後設置される浴槽です。
重いので建前の時にクレーンで搬入したんですよ。 -
2024.9.30
外部の左官塗りの下地板を張っている途中です。
暑さがやわらぎ、集中してできるようになりました。
“よかったぁ”です。 -
2024.9.10
書斎やパントリーのある下屋部分も板金が貼られました。
外壁の板が貼られていく前に取合い部分が先行します。
板金工事も真夏や真冬は大変です。
「お疲れ様です」 -
2024.9.10
屋根の板金工事が終わっています。 -
2024.9.5
リビングの開口は、ゆったりと大きな窓になっています。
南にデッキがあるので、直射日光はある程度抑えられています。 -
2024.9.2
ぐるっとシートでくるまれました。 -
2024.8.26
透湿防水シートが貼られていきます。 -
2024.8.21
サッシ窓が付きました。
サッシ周囲も透湿防水シートやウレタンフォームなどで隙間を埋めていきます。 -
2024.8.7
外周に耐力面材を張ったとの内部の様子です。
やたらと斜めの角棒が目立ちますが、建物のヨロビ(傾き)を微調整し、つい直水平に安定させる部材です。
もちろん、あとで外します。 -
2024.8.2
さらに屋根工事が続き、垂木がそろいました。
屋根の下地材を張っていきます。
この時に薪ストーブの煙突を通す部分も確認! -
2024.8.2
棟まで上がりました。
上棟です。
おめでとうございます。 -
2024.8.1
土台は剛床仕様で半間ずつに格子に組まれています。 -
2024.8.1
建て方が始まりました。
写真は胴差まで進んだところです。
暑い日が続くため休憩用にテントも用意しました。 -
2024.7月中旬
基礎工事完了です。
外周も整地して建て方の準備です。 -
2024年6月下旬
ガレージのコンクリート打ちが終わり、玄関土間の仕上をしていきます。 -
2024年6月上旬
配筋作業がほぼ終わりです。 -
2024年5月下旬
基礎工事が始まり、床掘しています。
敷地は傾斜があるので基礎の一部はその分深くなります。
寒冷地の北杜市は凍結深度もあり一般より深いのですが。 -
2024年5月中旬
少し高台い位置する建築場所から南アルルプスがのぞみました。
