-
2025.8.4

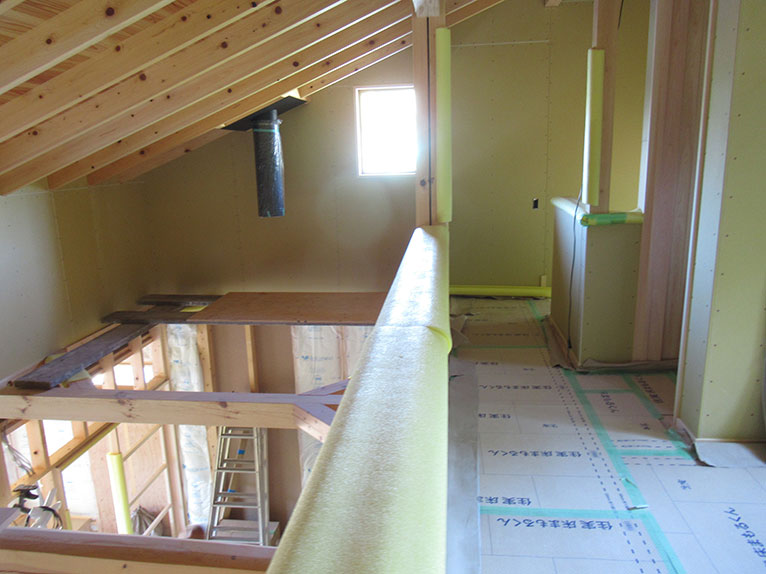

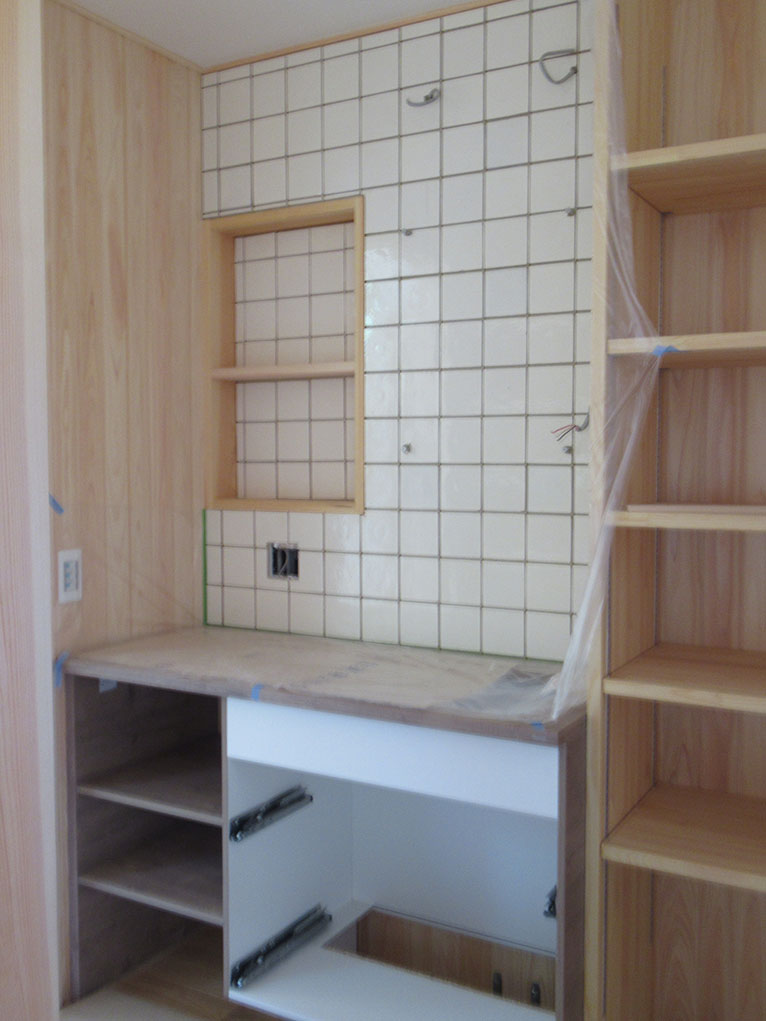

内部は左官下地ボードの真っ最中です。

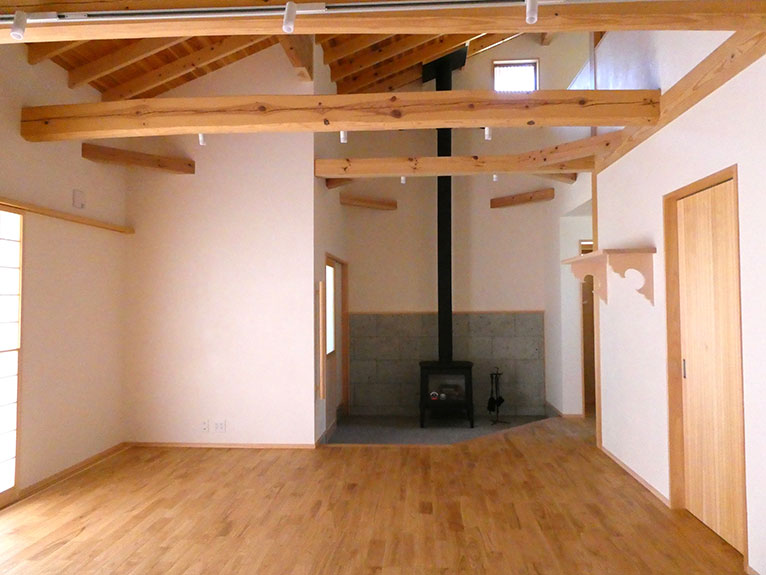

二階ロフトからリビングが見えます。
吹抜けから階下の様子が見え開放的です。
-
2025.7.30

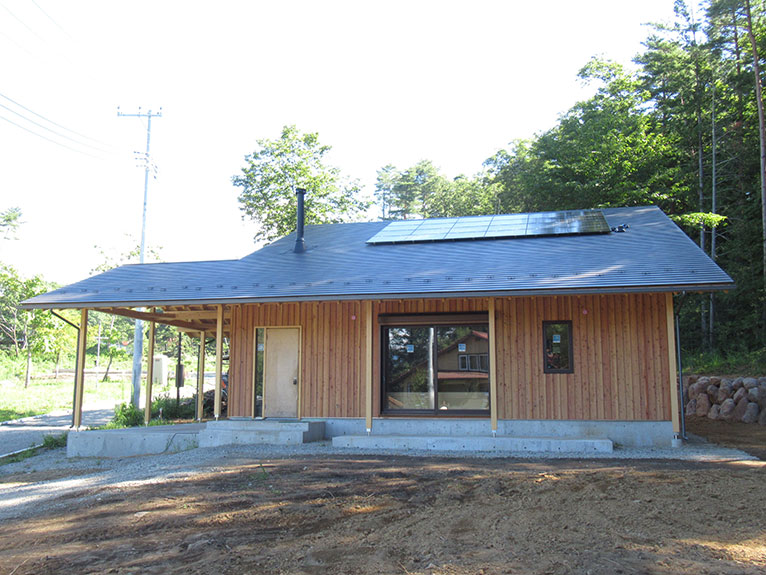

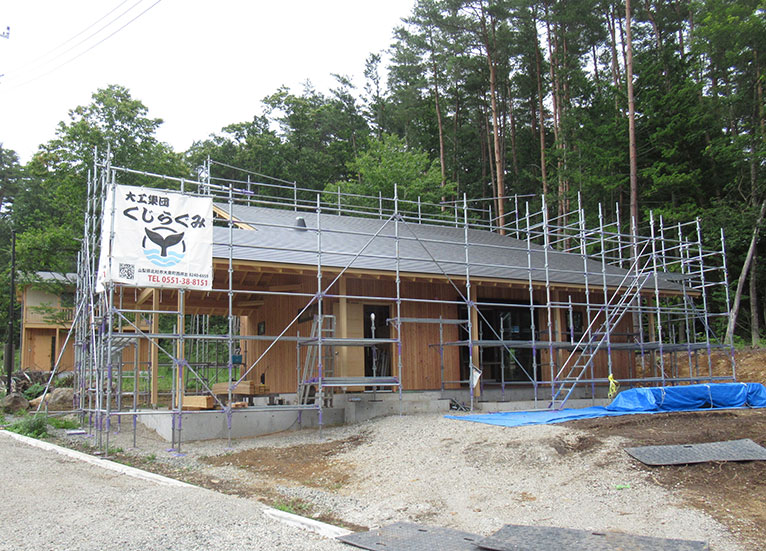

外観です。
太陽光パネルが乗り煙突も見えています。
ガレージへのアプローチを造成中!
八ヶ岳南麓は南傾斜のため階段・スロープなど検討は必要です。
-
2025.7.22

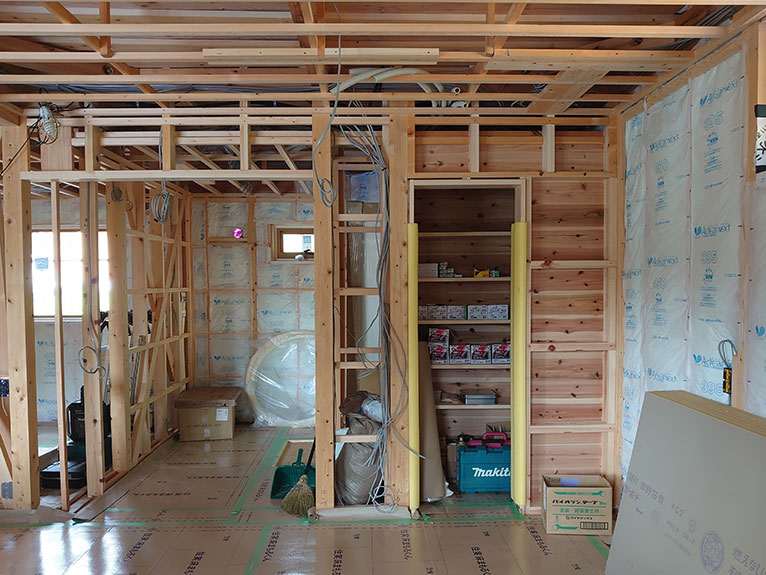

内部断熱材挿入がほぼ終わり、左官下地ボードに移ります。
階段も出来上がり、上り下りがスムーズになりました。
大工さんは効率を考えて作業台やヒビスなどの収納スペースをササさっと!作っちゃいます。
-
2025.7.14
外壁の板張りが終了しています。
「手原の家」は全面板張りになります。
屋根の板金が葺けて、この後雪止め、太陽光パネルの設置となります。
-
2025.7.8

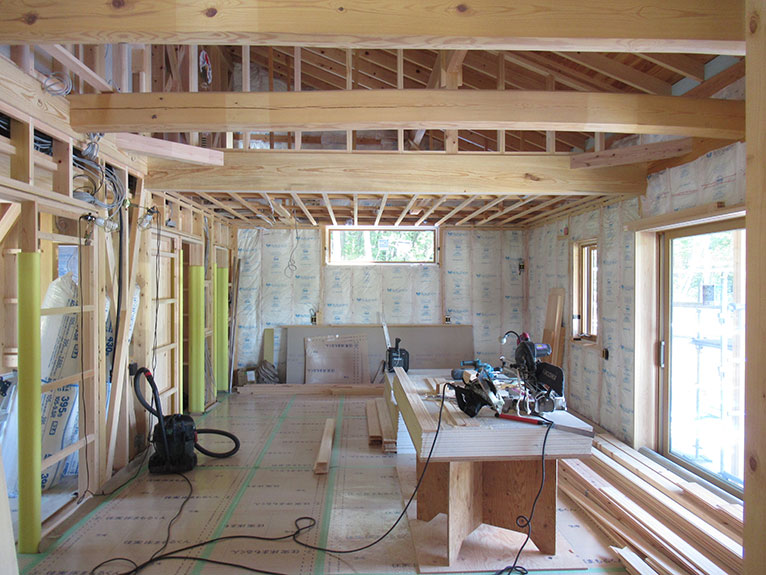

断熱材の入れ込みが進んでいます。
一週間ほど前に電気のあら配線が終わりくるくるまとめた配線などが見えています。
隠れてしまう配線ですがメンテも考えて仕込んでいます。
-
2025.7.1

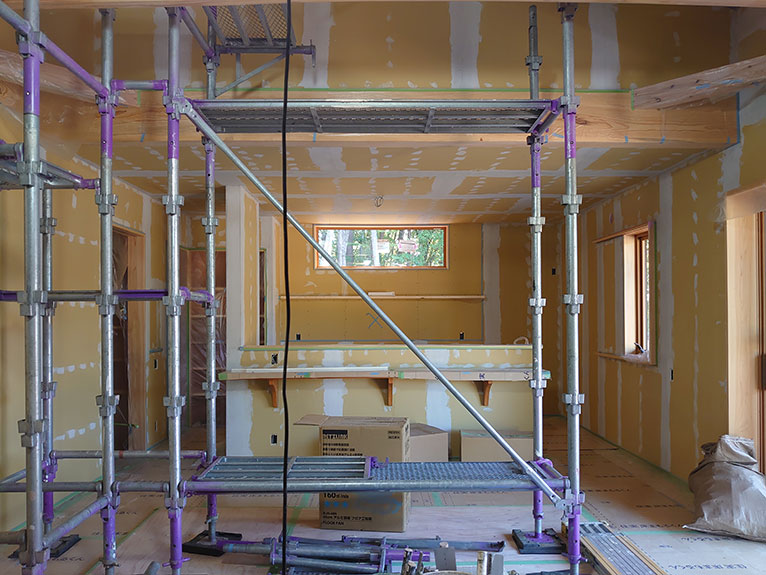

天井下地が組まれて、間仕切りも進みました。
1・2階とも床材が張られ養生シートに保護されています。
-
2025.6.17
二階は、床材が敷きこまれました。
養生ボードで保護中です。
-
2025.6.17

窓サッシの外部。
小さな庇がつき、板金を施しています。
人間の眉毛のような感じですが、霧よけ、とも言い雨をよけます。
-
2025.6.13
窓サッシがつきました。
防湿シートで雨水が侵入しないように回りこませています。
-
2025.6.12
透湿防水シート、屋根ビニールシートで外周を風雨から保護中。
屋根はこの後に、ルーフィング、板金が施工されます。
-
2025.6.12
外周に面材が張られて、内部の様子です。
リビングから玄関方向を見ています。
-
2025.6良日

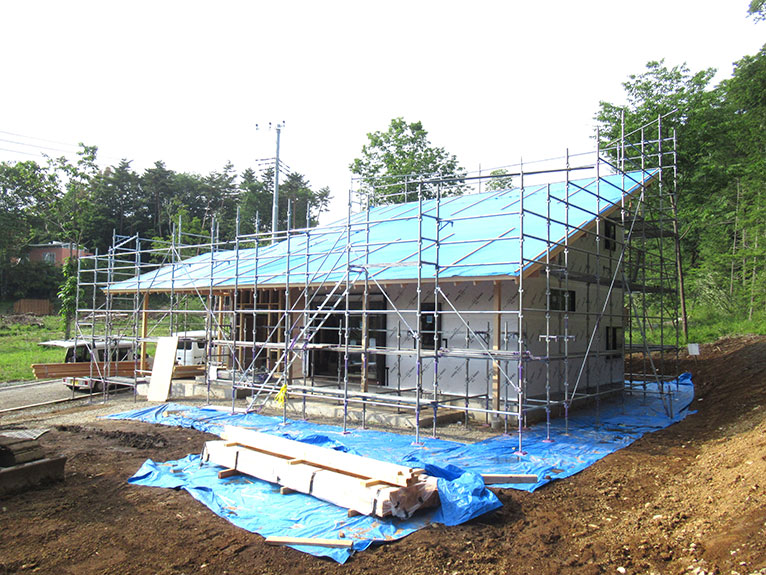

片流れ屋根の形が見えました。
手前はガレージですが、この後に切妻屋根ができてきます。
-
2025.6良日

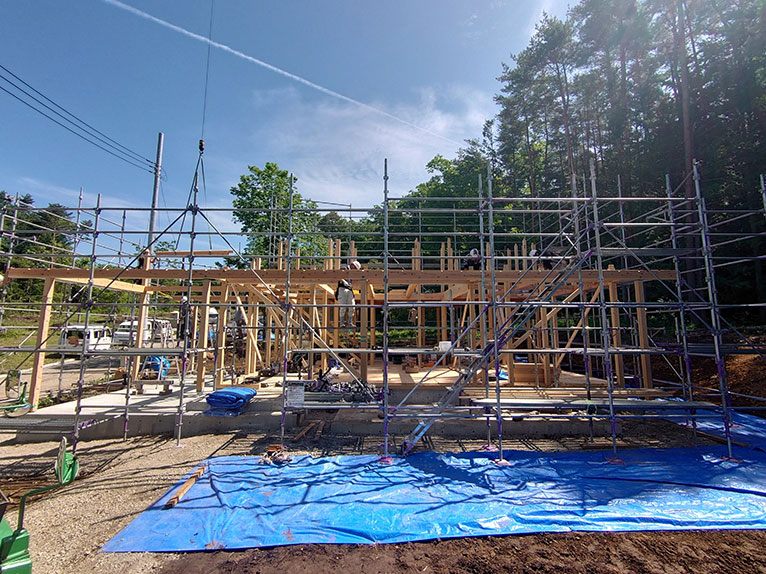

建て方が始まりました。
前日までに土台を据え付けて、全員集合の本日に組み上げていきます。
1階の骨組みが終わり一階の骨組みが終わり二階へ。
-
2025.5月下旬
通称、埋め戻しという外周の整地をして基礎の完成です。
-
20250.5月上旬

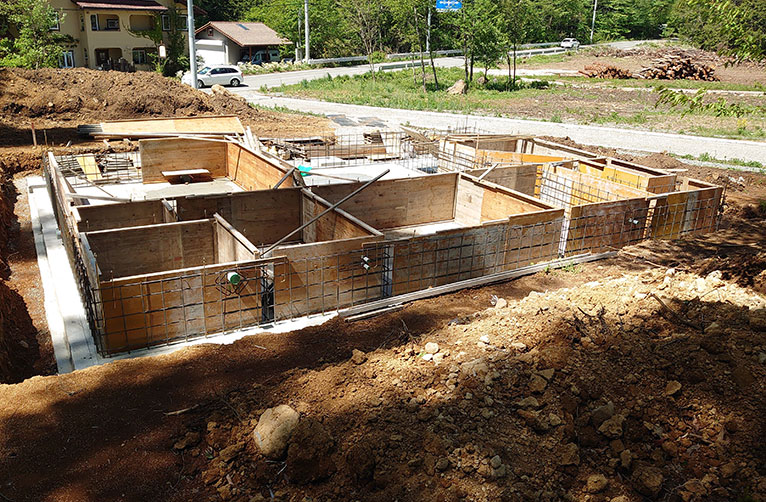

型枠取付中。
型枠は基礎の立上りをコンクリートで固めるためです。
外周、内周の区画すべてで、開口部もありますから結構複雑です。
-
2025.4月下旬
八ヶ岳の春と基礎工事
-
2025.4月下旬

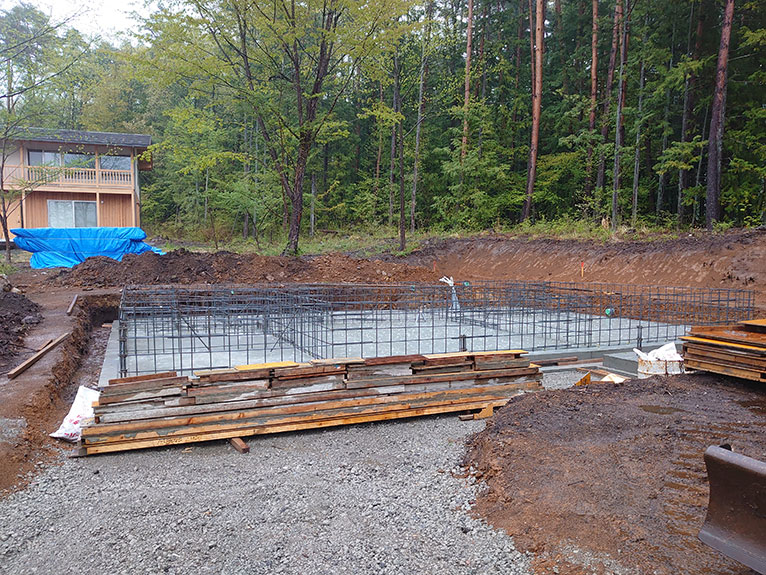

配筋が終わり、定番のコンクリートがうたれました。
-
2025.4月中旬

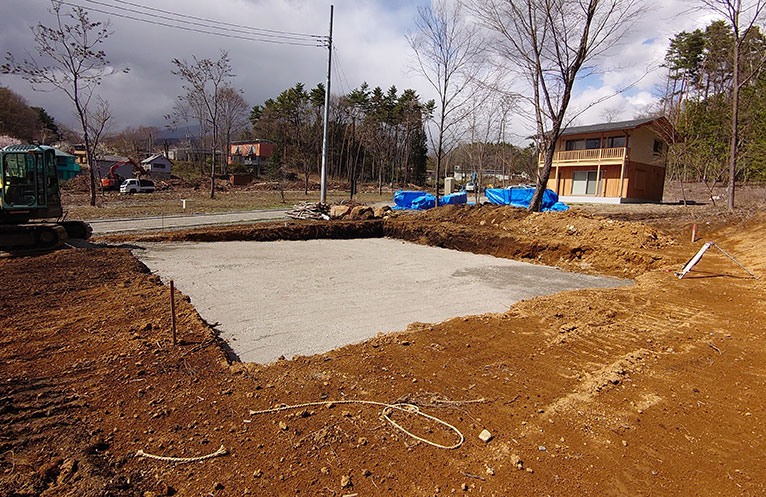

基礎工事が始まりました。
床掘が終わりました。
八ヶ岳は緩傾斜の場所が多く、建物の北を南では基礎の立上りが違ってきます。
-
2025.3月中旬

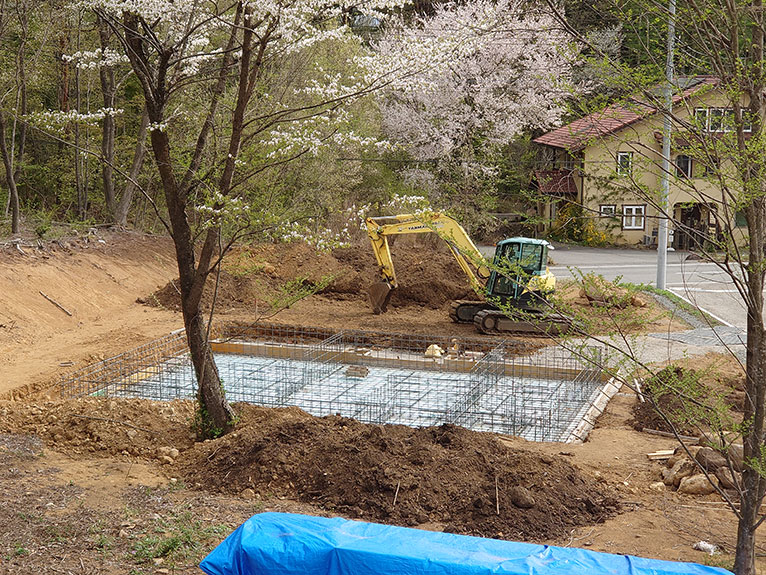

伐採し整地をした敷地には、寒かった3月の雪が残っています。
