-
2025.12.4

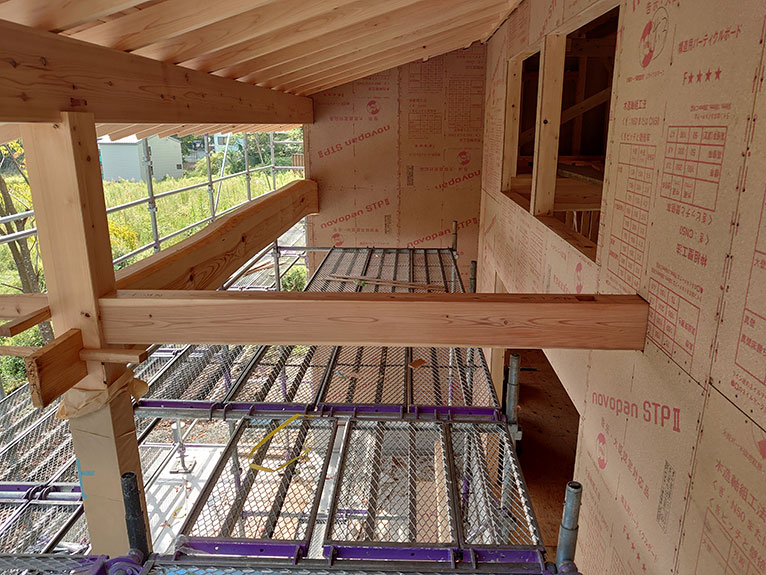

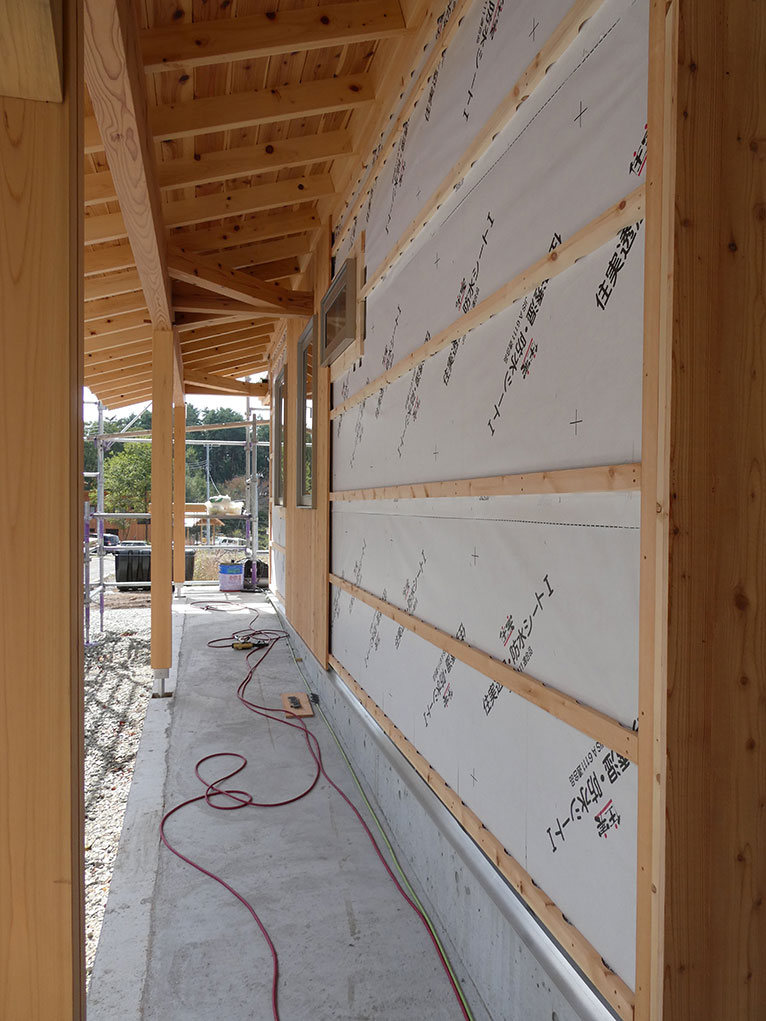

内部は断熱材が入り、冷たい風を気にせず作業ができるようになりました。
手前に積まれたボードはこの後に壁に貼られていきます。

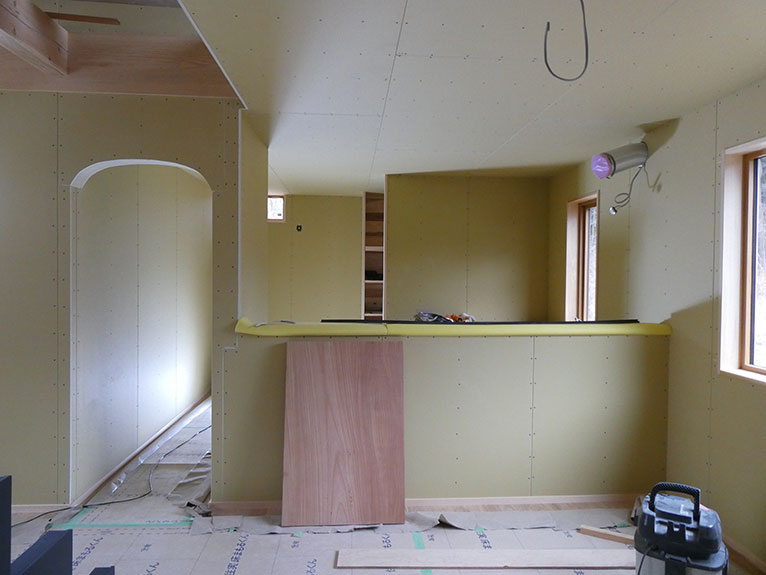

漆喰の下地材として。
-
2025.11.25
外部のカラ松板が張られ、屋根板金、そしてストーブの煙突がつきました。
広葉樹が葉を落とし冬の澄んだ青空になじむカラーで落ち着いた雰囲気です。
-

2025.11.14

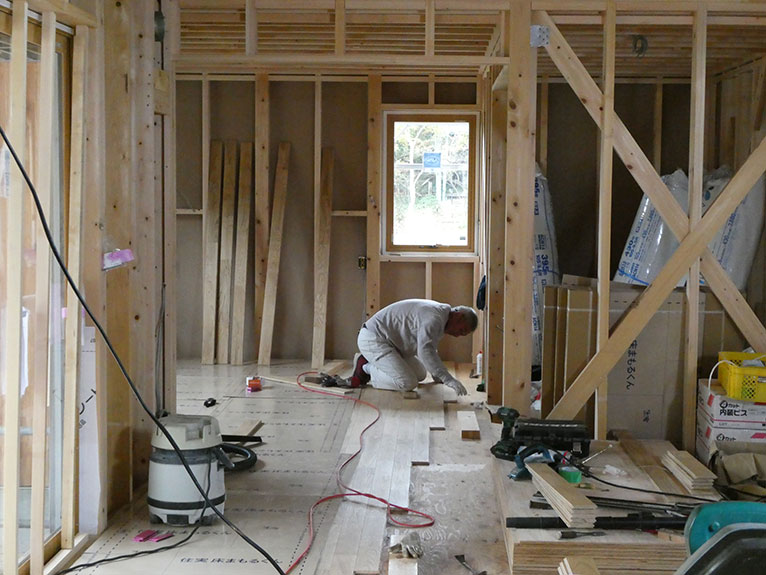

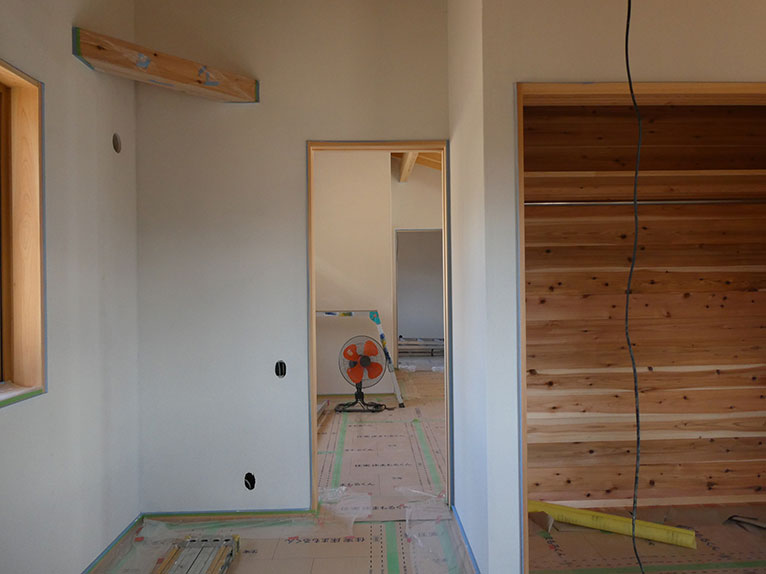

床板を貼っている様子です。
二階部分は張り終えて一階になりました。
終わったところは床養生をして、傷や汚れのつくのを防いでいきます。
前傾で屈みながらの仕事は結構きついので時々伸ばしながら・・・
-
2025.11.5

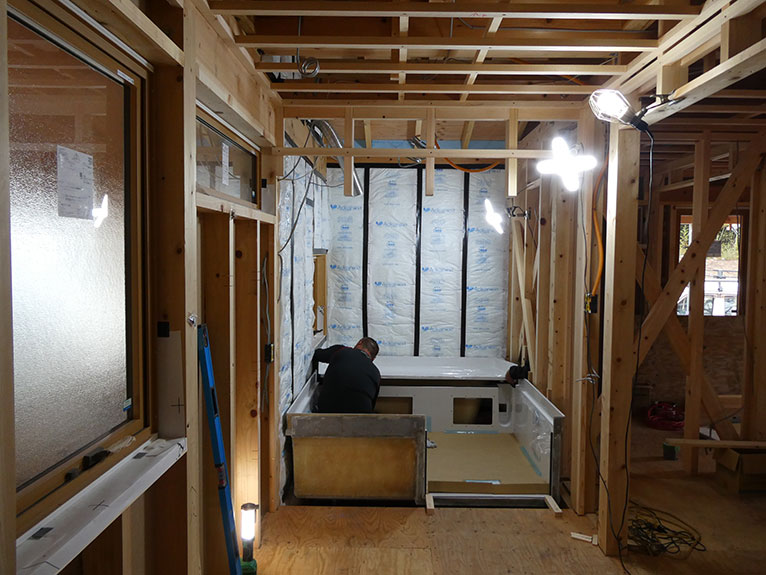

壁断熱材挿入の後にハーフユニットバスの組み立てをしています。
床高さを見て架台を据え浴槽や壁材、配管などを組み上げていきます。
ハーフユニットの上部の壁や天井は、桧材を貼っていきます。
-
2025.10.14
外部はカラ松板張りです。
通気部材を横に等間隔で張っていき、上からカラ松板を貼ります。
目打ち板もあるため同じ場所に何度も関わります。
地道に進めていきます。
-

2025.10.8
窓サッシが据え付けられ、部屋の天井下地が組まれている最中です。
ここは吹抜けのあるリビングです。
ダイニングも空間として続くため広く感じます。
-
2025.9.18
南側意匠です。
板金屋さんに屋根はお任せです。
季節が暑かった夏から秋へと移りつつあります。
-
2025.9.18

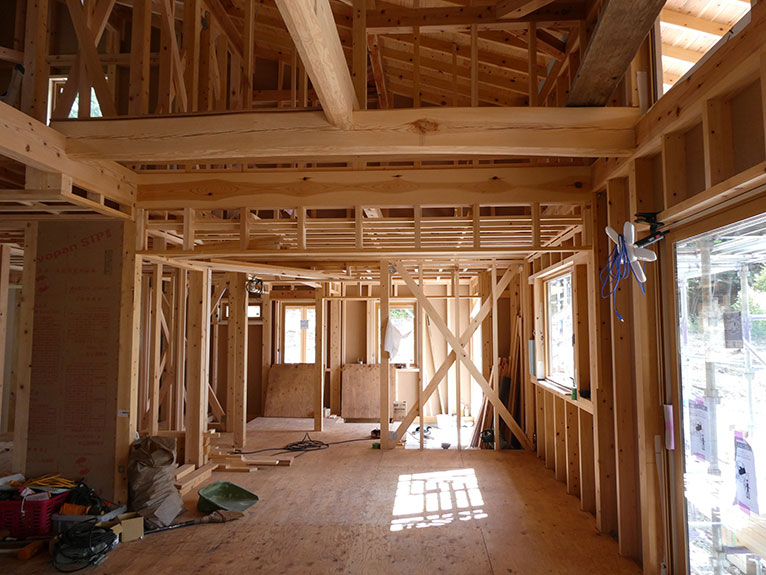

リビング前にはデッキが作られますが、上部には表しの天井と梁が見えてきます。
-
2025.9.15

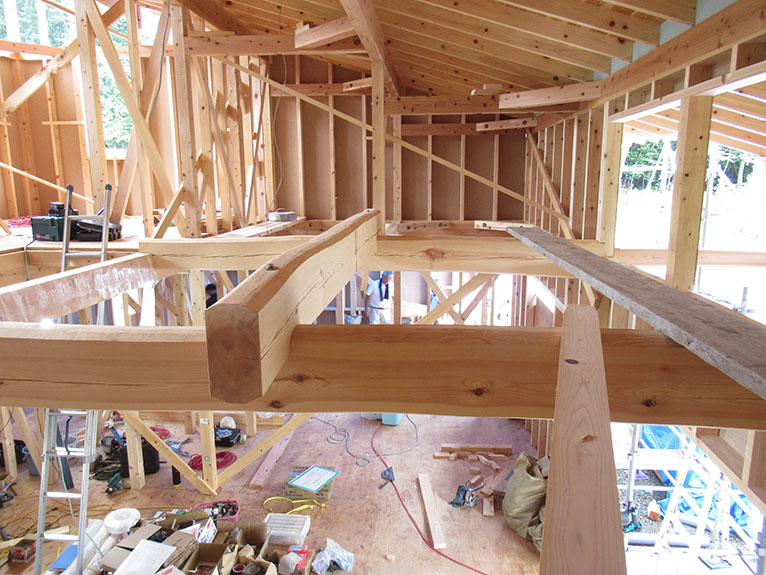

室内吹抜けに収まった曲り梁です。
曲り梁の上に曲り梁が重なる手法です。
細長い斜材は建物のゆがみを作らないための一時補強材です。
後で外します。
-

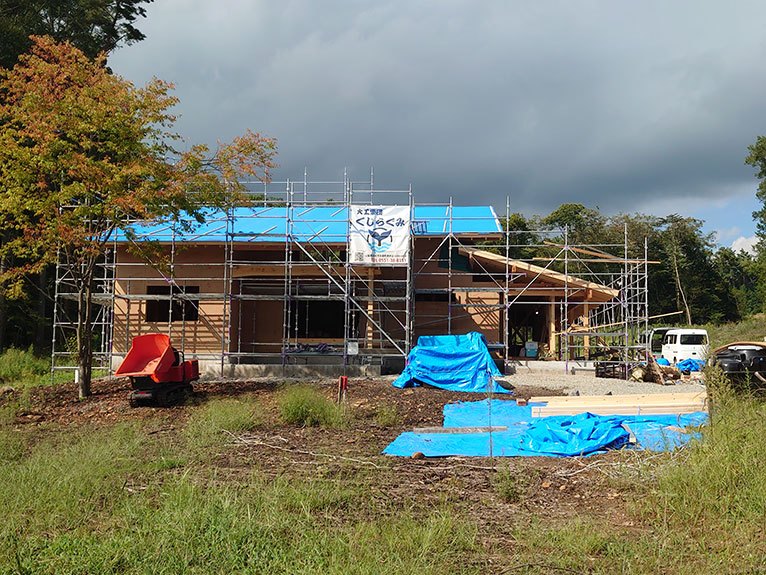

2025.9.15
下屋部分の屋根施工中!
銀色の屋根の断熱材で銀幕は熱の反射に役立ちます。
下では取付直前の破風の加工をしています。
-

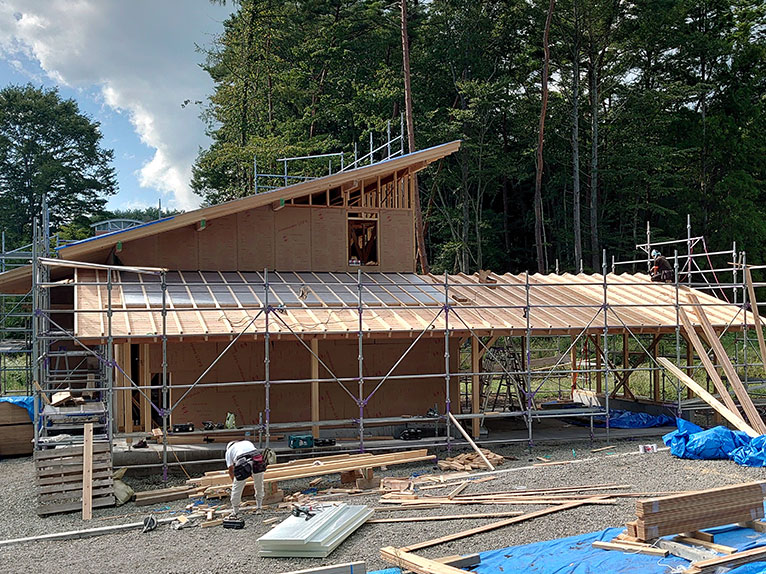

2025.9.12
壁に耐力面材が張られていきます。
家の形やスケールが見えてきました。
-
2025.9.9
二階が組まれて、屋根垂木が並びました。
玄関からガレージへのスロープが見えます。
-
2025.9.8

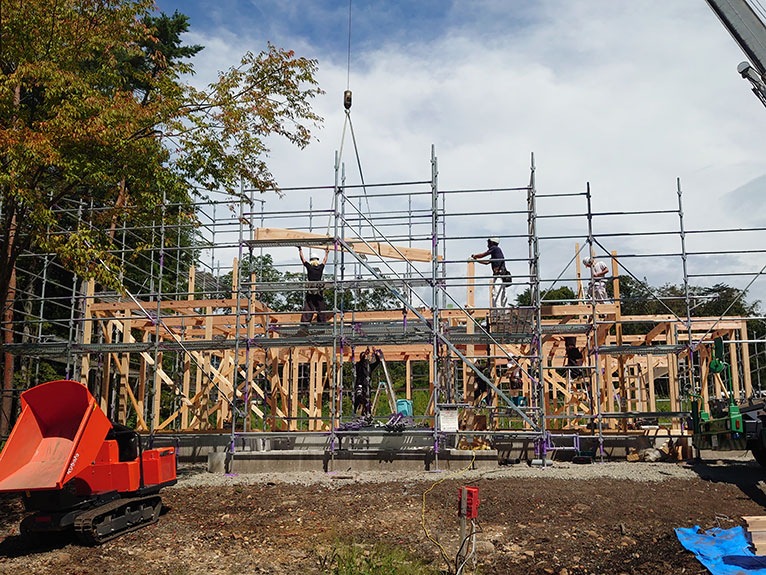

曲り梁をクレーンで運んでいるところです。
ほぞ(木材を組む穴)に入りやすいように柱を調整する人が見えます。
-
2025.9.8

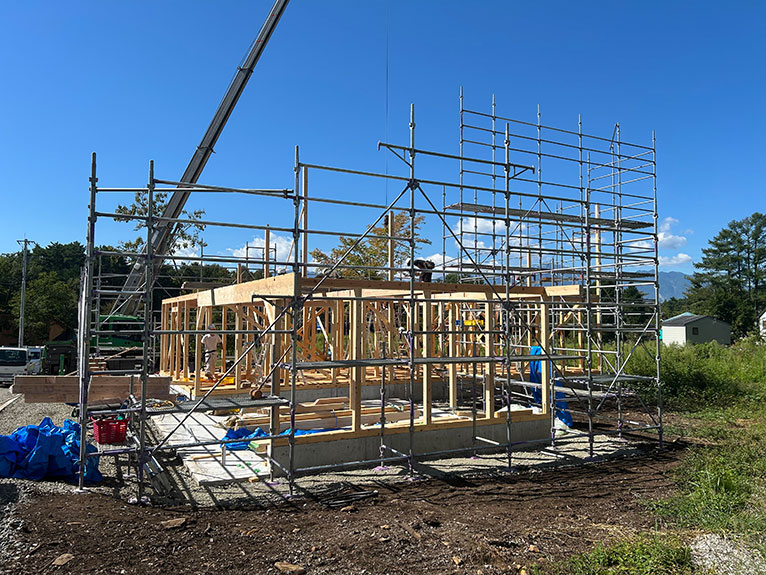

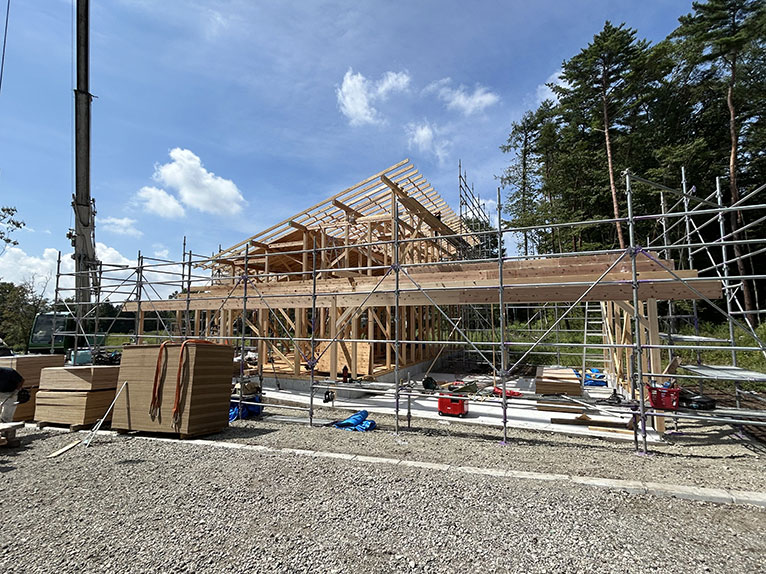

大工全員集合!いざ建て方。
一階が組みあがり、胴差まで進みました。
-
2025.8月下旬
建て方準備が始まりました。
木材も建てる順番に合わせて重ね、クレーンで運びやすい場所など検討しながら進めます。
-
2025.8月上旬

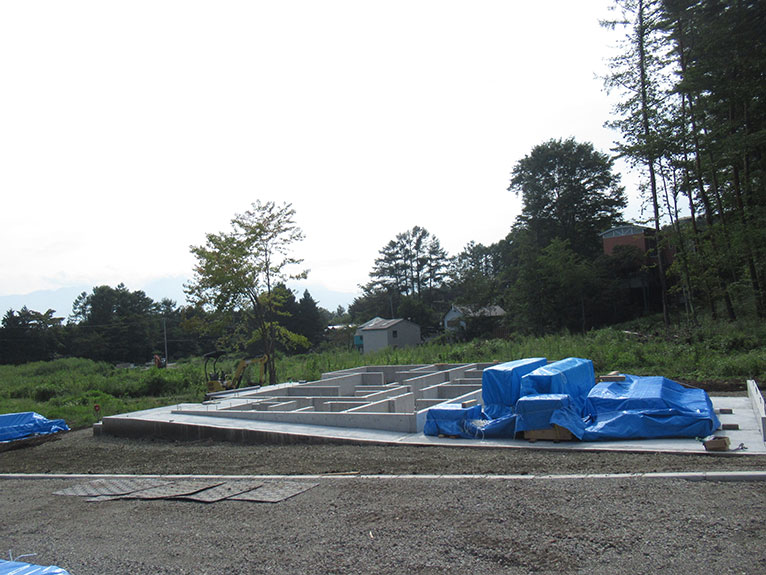

基礎完成しました。
自然豊かな環境です。
-
2025.6月下旬
只今、基礎立上りの型枠制作中。
-
2025.6月中旬
基礎工事が始まりました。
手前はガレージです。

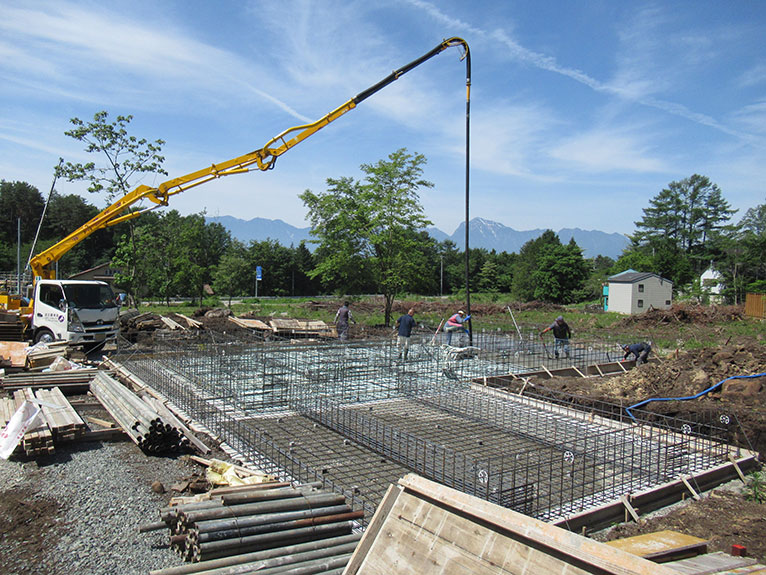

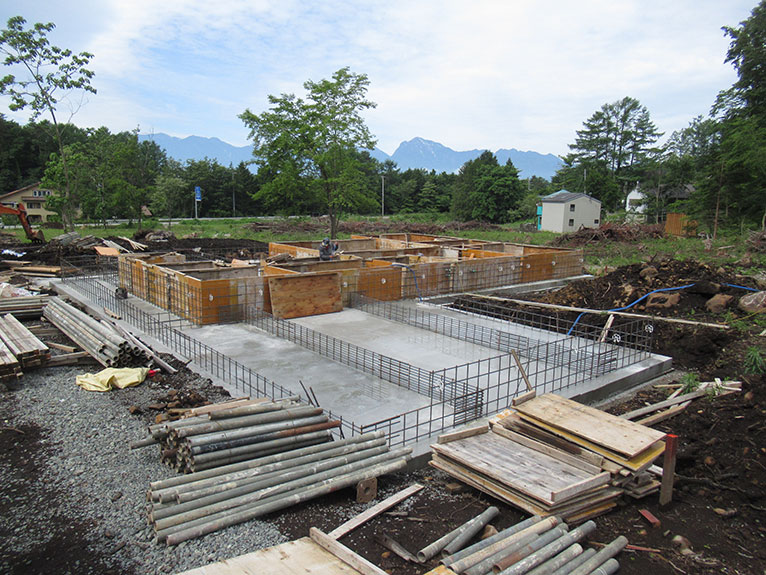

配筋が終わり、スラブのコンクリート打設中です。
圧送機を使ってコンクリートを端から順に流していきます。
-

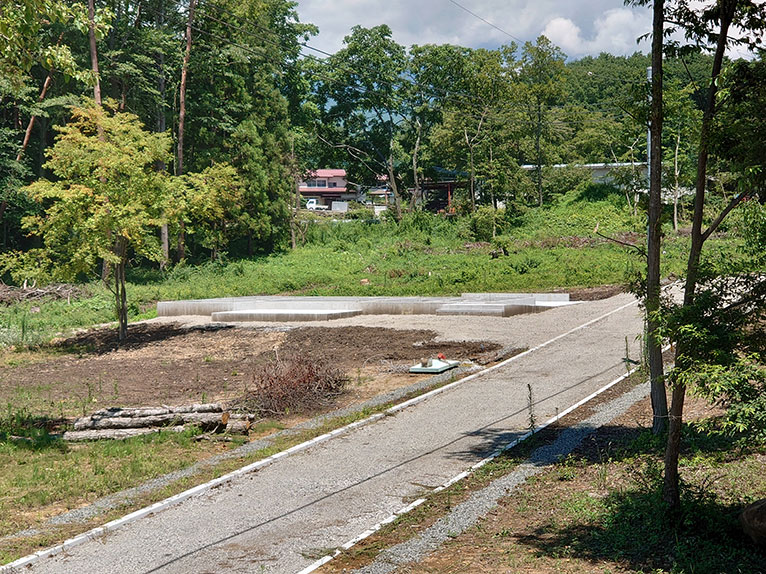

2025.5月

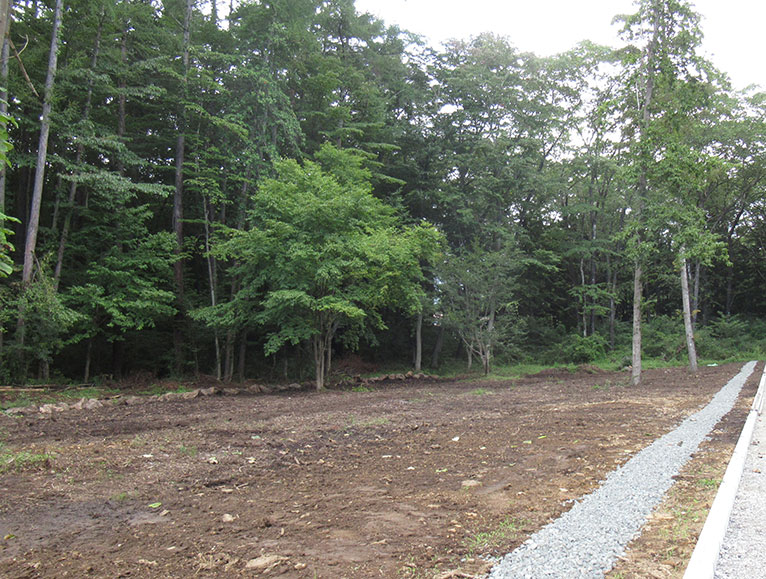

伐採が済んだ着工前の土地です。
